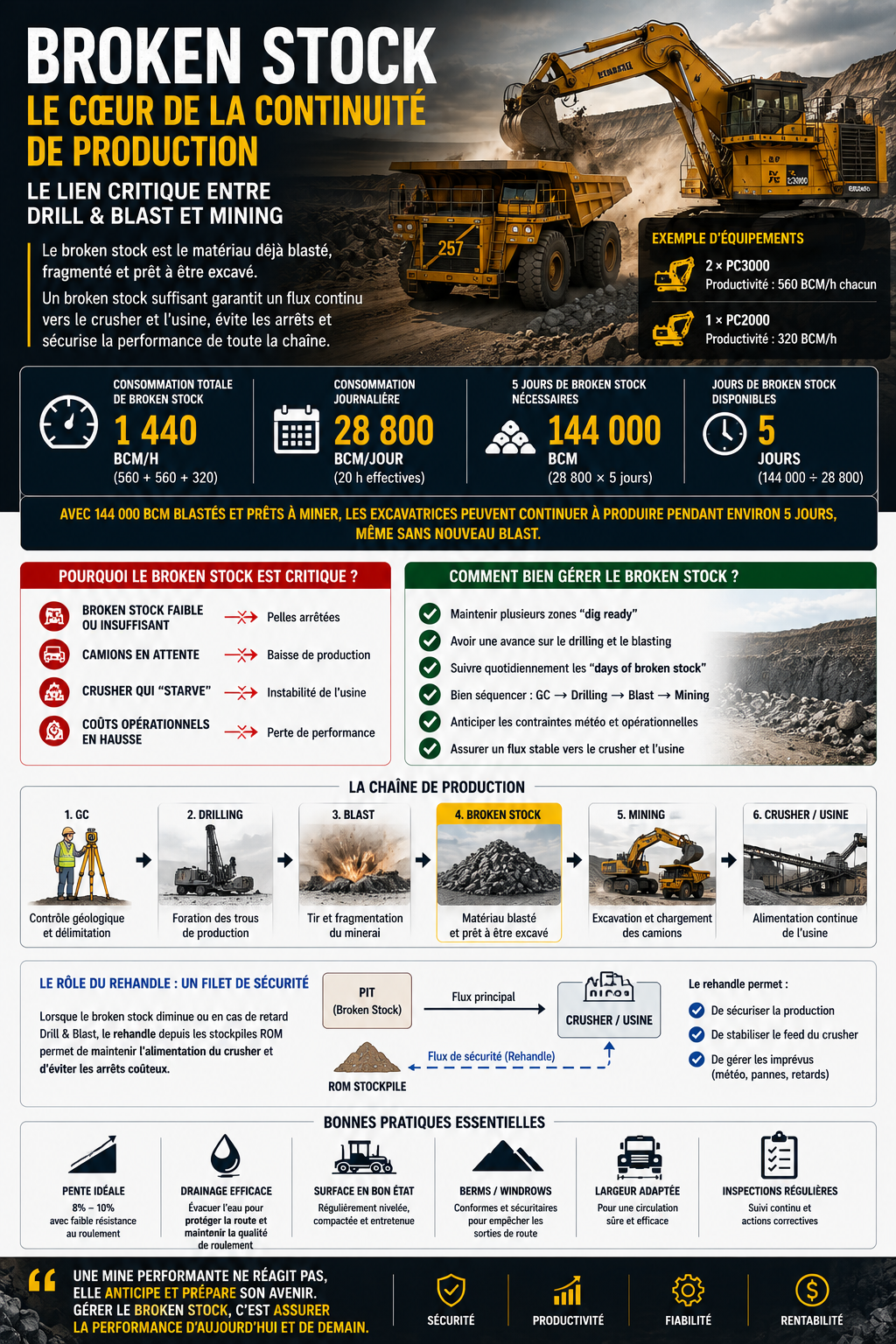

Dans une mine à ciel ouvert, on parle souvent de :

  • productivité des excavatrices,

  • tonnes minées,

  • disponibilité des équipements,

  • ou performance du crusher.

Mais un élément reste parfois sous-estimé alors qu’il influence directement toute la chaîne de production :

👉 le Broken Stock.

Le broken stock représente le matériau déjà blasté, fragmenté et prêt à être excavé.
C’est le lien critique entre le Drill & Blast et le Mining.

Sans broken stock suffisant :

  • les excavatrices ralentissent,

  • les camions attendent,

  • le crusher manque d’alimentation,

  • et la cadence usine devient instable.

Avec des équipements à haute capacité comme :

  • 2 × PC3000 (~560 BCM/h chacun)

  • 1 × PC2000 (~320 BCM/h)

la consommation de broken stock devient extrêmement rapide.

Petit exemple simple :

Production totale des excavatrices :

(560 + 560 + 320) = 1440 BCM/h

Si les équipements travaillent environ 20 heures effectives par jour :

1440 × 20 = 28 800 BCM/jour

Cela signifie que les opérations consomment environ 28 800 BCM de broken stock par jour.

Donc si la fosse dispose de :

  • 144 000 BCM blastés et prêts à miner,

alors :

144 000 ÷ 28 800 = 5 jours de broken stock.

Autrement dit :
👉 même sans nouveau blast, les excavatrices peuvent continuer à produire pendant environ 5 jours.

Bien sûr, lorsqu’il y a une baisse de broken stock ou un retard Drill & Blast, les opérations peuvent temporairement s’appuyer sur le rehandle depuis les ROM stockpiles afin de maintenir l’alimentation du crusher/usine.
Mais l’objectif principal reste toujours de maintenir un flux stable directement depuis le pit avec suffisamment de zones “dig ready”.

C’est pourquoi une mine performante ne gère pas uniquement les tonnes produites aujourd’hui.
Elle gère surtout :
✅ l’avance Drill & Blast
✅ les zones dig ready
✅ le séquencement GC → Drill → Blast → Mining
✅ les jours de broken stock disponibles
✅ la continuité du feed vers le crusher et l’usine

Le vrai défi du Production Engineer est d’anticiper avant que le problème n’arrive.

Parce qu’en opération minière :
👉 un crusher peut manquer de feed aujourd’hui à cause d’un retard de drilling il y a 3 jours.

Et au final :
une excavatrice très productive sans broken stock… reste simplement un équipement à l’arrêt.

#Mining #OpenPitMining #MiningEngineering #ProductionEngineering #DrillAndBlast #Excavation #MinePlanning #BrokenStock #CrusherFeed #SurfaceMining #ContinuousImprovement
